Projektkövetés CRM-ben: határidők és profit egy helyen

KKV-knek való Dr.CRM — Gyors útmutató a választáshoz

Gyors útmutató, hogyan dönts, illik-e a Dr.CRM KKV-dhoz: integrált CRM, számlázás, feladatkezelés, több cég kezelése és gyors bevezetés.

Feb 13, 2026

CRM

projektkövetés, CRM rendszer, határidők, profit, feladatmenedzsment, számlázás, dashboard, automatizálás, KKV, Dr.CRM

A KKV-k többségénél a projektkövetés szétszórtan él: egy rész az e-mailekben, a határidők egy táblázatban, a feladatok valamilyen chatben, a pénzügyi kép pedig csak akkor áll össze, amikor a könyvelés lezárja a hónapot. Ilyenkor a csúszások és a profitvesztés nem „meglepetés”, hanem törvényszerű következmény.

A jó hír: a CRM nem csak értékesítésre való. Ha a projektet (szolgáltatás, kivitelezés, kampány, bevezetés, szerviz) ugyanabban a rendszerben követed, ahol az ügyféladatok, a feladatok és a számlák is vannak, akkor a határidők és a profit tényleg „egy helyre” kerülnek. Ez a cikk azt mutatja meg, hogyan építs fel egy működő projektkövetési modellt CRM-ben, és milyen mérőszámokkal tudsz vezetőként időben dönteni.

Miért érdemes a projektkövetést CRM-be vinni?

A projektmenedzsment eszközök erősek, de KKV környezetben gyakori, hogy a csapat végül úgyis a CRM-be és a számlázóba tér vissza, mert ott vannak az „igazi” üzleti adatok. Ha a projektet külön rendszerben kezeled, hamar kialakul a két klasszikus probléma:

  • Két igazság (külön projektlista, külön ügyféllista, külön státuszok), ami vitához és hibákhoz vezet.

  • Későn látható pénzügyi kép, mert a teljesítés és a számlázás nincs összekötve a projekt állapotával.

CRM-ben viszont természetes a kapcsolat az ügyféllel és a bevétellel. A projekt adatainak egy helyre húzása különösen akkor üt nagyot, ha:

  • több párhuzamos projekt fut ugyanannál az ügyfélnél,

  • visszatérő ügyfelekkel dolgozol, ahol az előzmények és kommunikáció kritikus,

  • a cash flow (kintlévőség) legalább olyan fontos, mint a szakmai teljesítés,

  • több céget kezelsz egy csapaton belül (többcég-kezelés), és fontos az adatok szeparációja.

A projektkövetés alapmodellje CRM-ben: mit mivel érdemes összekötni?

A legegyszerűbb, mégis skálázható modellhez nem kell „óriás PM rendszer”. A lényeg, hogy a projektet üzleti objektumként kezeld, ami össze van kötve az ügyféllel, a feladatokkal és a számlázással.

Egy tipikus CRM projektkövetési struktúra így néz ki:

  • Ügyfél (cég, kapcsolattartó): itt él minden törzsadat, előzmény, kommunikáció.

  • Projekt (vagy ügy, megbízás): a teljesítés központi rekordja (státusz, mérföldkövek, felelős, tervezett zárás).

  • Feladatok és munkafolyamatok: minden határidő és teendő ide kerül, felelőssel és státusszal.

  • Ajánlat / megrendelés / számla: a bevételi oldal dokumentumai, lehetőleg a projekthez és az ügyfélhez kapcsolva.

  • Riportok és dashboardok: ugyanabból az adatból, nem kézzel összerakva.

A Project Management Institute (PMI) is alapnak tekinti, hogy a projektet a klasszikus hármas mentén érdemes kontrollálni: idő, költség, terjedelem (scope). Ha CRM-ben építed fel a követést, akkor az „idő” a feladatokból és mérföldkövekből, a „költség és bevétel” a számlázásból és nyilvántartott ráfordításokból, a „scope” pedig a projektleírásból és változáskezelésből jön össze. (Lásd: PMI).

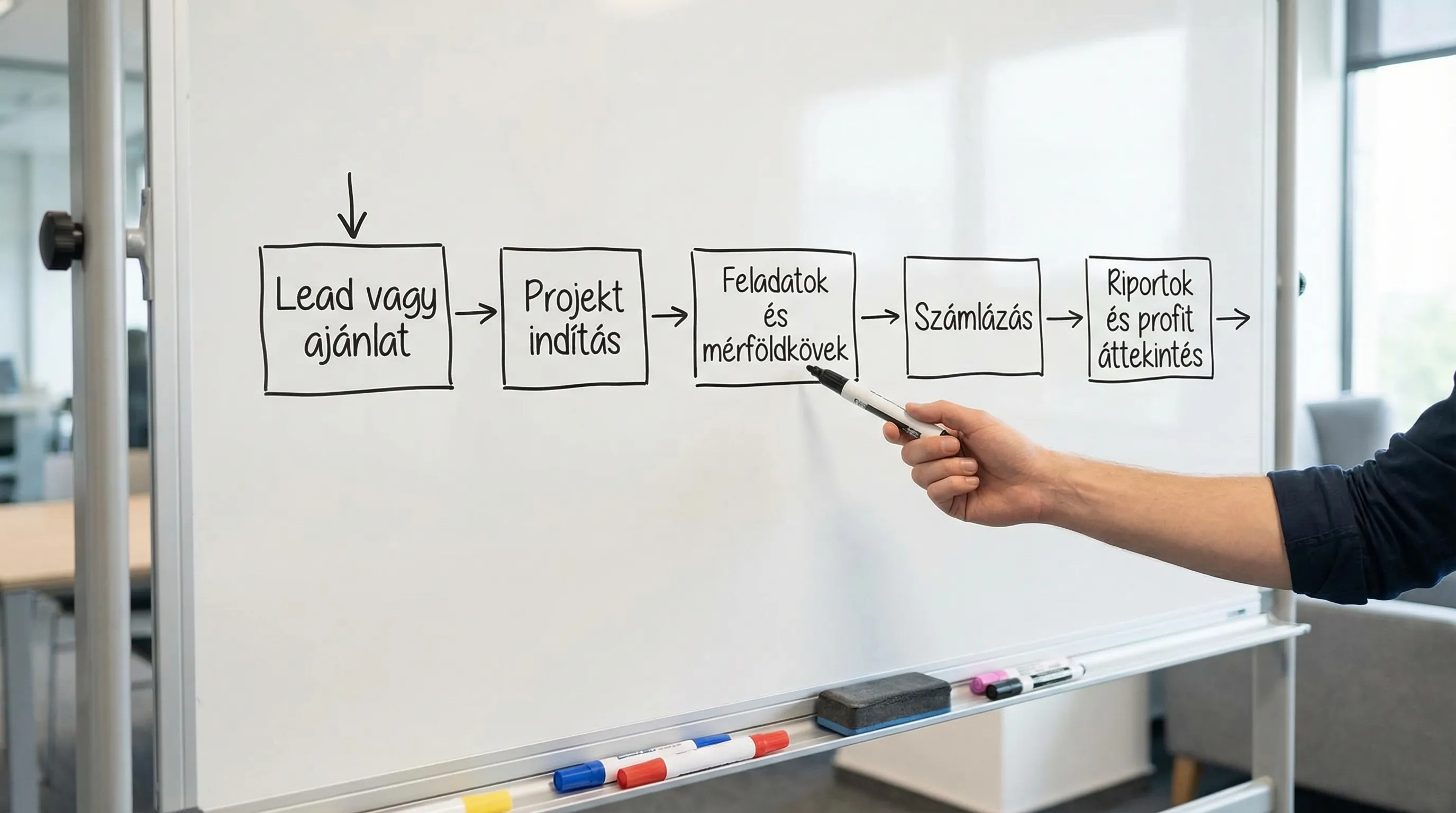

Egyszerű folyamatábra egy CRM-alapú projektkövetéshez: Lead vagy ajánlat, Projekt indítás, Feladatok és mérföldkövek, Számlázás, Riportok és profit áttekintés.

Határidők kézben tartása: mérföldkövek + feladatlogika + automatizmusok

A határidők nem attól lesznek tarthatók, hogy van egy „projekt vége” dátum. Attól lesznek tarthatók, hogy a csapat napi szinten ugyanabban a logikában dolgozik, és a rendszer jelzi, ha baj van.

1) Mérföldkövek rögzítése, nem csak egy végdátum

KKV-knál bevált módszer, ha minden projekt kap 3-6 mérföldkövet, például:

  • Kickoff megtörtént

  • Anyagok beérkeztek (ügyféltől)

  • verzió elkészült

  • Jóváhagyás megvan

  • Teljesítés igazolva

  • Számlázva

Ezeket mérföldkő-dátumként vagy jól elkülönített projektstátuszokként érdemes felvinni. A cél: a vezető és a csapat is ugyanazt értse „kész” alatt.

2) Feladatsablonok projekttípusonként

A határidőkezelés akkor lesz olcsó és fenntartható, ha nem minden projektet nulláról építesz. Tipikus minta:

  • hozz létre projekttípusokat (például „weboldal”, „szerviz”, „havi marketing”),

  • mindegyikhez rendelj egy alap feladatlistát,

  • a feladatok kapjanak relatív határidőt (például „kickoff után +7 nap”).

A Dr.CRM-ben elérhető feladat- és workflow logika, valamint az automatizálások pont arra valók, hogy az ismétlődő lépések ne kézi emlékeztetőkből álljanak. Ha a csapatodnál a feladatok kezelése most „valahol máshol” történik, érdemes a témához kapcsolódóan ezt is átnézni: Feladatmenedzsment KKV-knak: folyamatok, amik időt spórolnak.

3) Automatizált figyelmeztetések és eszkaláció

Nem kell bonyolult rendszer. Már néhány egyszerű szabály is sokat ment:

  • ha egy projekt mérföldköve 3 napon belül esedékes és nincs kész, legyen jelzés,

  • ha egy feladat lejárt, menjen értesítés a felelősnek,

  • ha kritikus feladat késik, kerüljön a vezető „figyelendő” listájára.

Ez azért fontos, mert a KKV-k valóságában a csúszás ritkán „szakmai ok”, sokkal gyakrabban információhiány és kapacitás-ütközés.

Profit egy helyen: mit érdemes mérni CRM-ben, ha nem akarsz könyvelést játszani?

A „profit projekt szinten” sok cégnél azért nem látszik, mert a bevétel ugyan megvan (számlák), de a ráfordítás szétesik emberek és alvállalkozók között. CRM-ben nem cél a teljes kontrolling kiváltása, viszont vezetői döntéshez elég jó képet lehet adni.

Bevétel: a számlázás legyen projekt-szinten is visszakereshető

Ha a számlázás integrált (mint a Dr.CRM-ben), akkor az első nagy nyereség az, hogy a projekt rekordjához hozzáköthető:

  • mi lett kiszámlázva,

  • mi van még „számlázható” státuszban,

  • mi maradt kintlévőségként.

A kintlévőség oldalát külön is érdemes rendszerben kezelni, mert a profit nem csak „mennyi marad”, hanem „mikor érkezik be”. Ehhez kapcsolódó gondolatokat találsz itt: Kintlévőség kezelés CRM-ben: fizetések gyorsítása.

Ráfordítás: egyszerűsíts, de következetesen

Ha nincs dedikált időnyilvántartás vagy költségmodul, akkor is lehet működő módszert építeni CRM-ben:

  • Tervezett belső ráfordítás (óra vagy nap): projekt indításakor becslés.

  • Tényleges belső ráfordítás: heti szinten frissített szám (nem percre pontos, csak következetes).

  • Külső költségek: alvállalkozói díj, licenc, hirdetési keret, kiszállás (akár egyedi mezőkben vagy kapcsolt dokumentumként).

A cél nem az, hogy minden blokkot a CRM-ben rögzíts, hanem hogy a projekt „egészsége” és a margin időben látható legyen.

Minimum életképes projekt-profit tábla

Az alábbi mutatók szinte minden szolgáltató és projektalapú KKV-nál használhatók, és CRM riportba is rendezhetők.

Mutató

Mit jelent vezetői szinten?

Egyszerű számítási logika

Szerződött / tervezett bevétel

Mennyi pénznek kellene kijönnie ebből a projektből?

ajánlat vagy megbízási érték

Kiszámlázott bevétel

Hol tart a pénzzé tétel?

kiállított számlák összege

Kintlévőség

Mennyire veszélyezteti a cash flow-t?

kifizetetlen számlák összege

Tervezett belső ráfordítás

Reális volt-e az ígéret és az árazás?

becsült óra x belső óradíj (vagy becsült nap)

Külső költség

Megette-e a profitot az alvállalkozó, eszköz, hirdetés?

rögzített költségek összege

Becsült fedezet (margin)

Megéri-e, és mennyire?

bevétel mínusz (belső + külső)

Fontos: a belső óradíjat nem kell a csapat előtt publikálni, elég, ha vezetői szinten egységesen számolsz.

Projekt dashboard: 5 jelzés, amitől időben tudsz közbelépni

A projektkövetés CRM-ben attól lesz menedzsment eszköz, hogy nem egy hosszú listát nézegetsz, hanem kivételeket kezelsz. Ehhez elég 5 fókuszjelzés:

  1. Késés kockázat: van-e lejárt feladat, vagy 7 napon belül esedékes mérföldkő, ami nincs kész.

  2. Blokkoló tényező: „ügyfélre várunk” státuszban ragadt projektek száma és ideje. Ez sokszor rejtett kapacitásgyilkos.

  3. Számlázható, de nem számlázott: elkészült teljesítések, amik még nem lettek pénzzé téve.

  4. Kintlévőség projektenként: melyik projekt finanszírozza magát, és melyik kezd veszélyes lenni.

  5. Margin eltérés: ha a ráfordítás már túl közel van a tervezetthez, miközben a projekt még nincs a végén, akkor scope vagy árazás gond van.

Ha szeretnél rendszert vinni a vezetői riportolásba, különösen hasznos a CRM-es KPI logika áttekintése: KKV riportok CRM-ben: döntések valós adatokból.

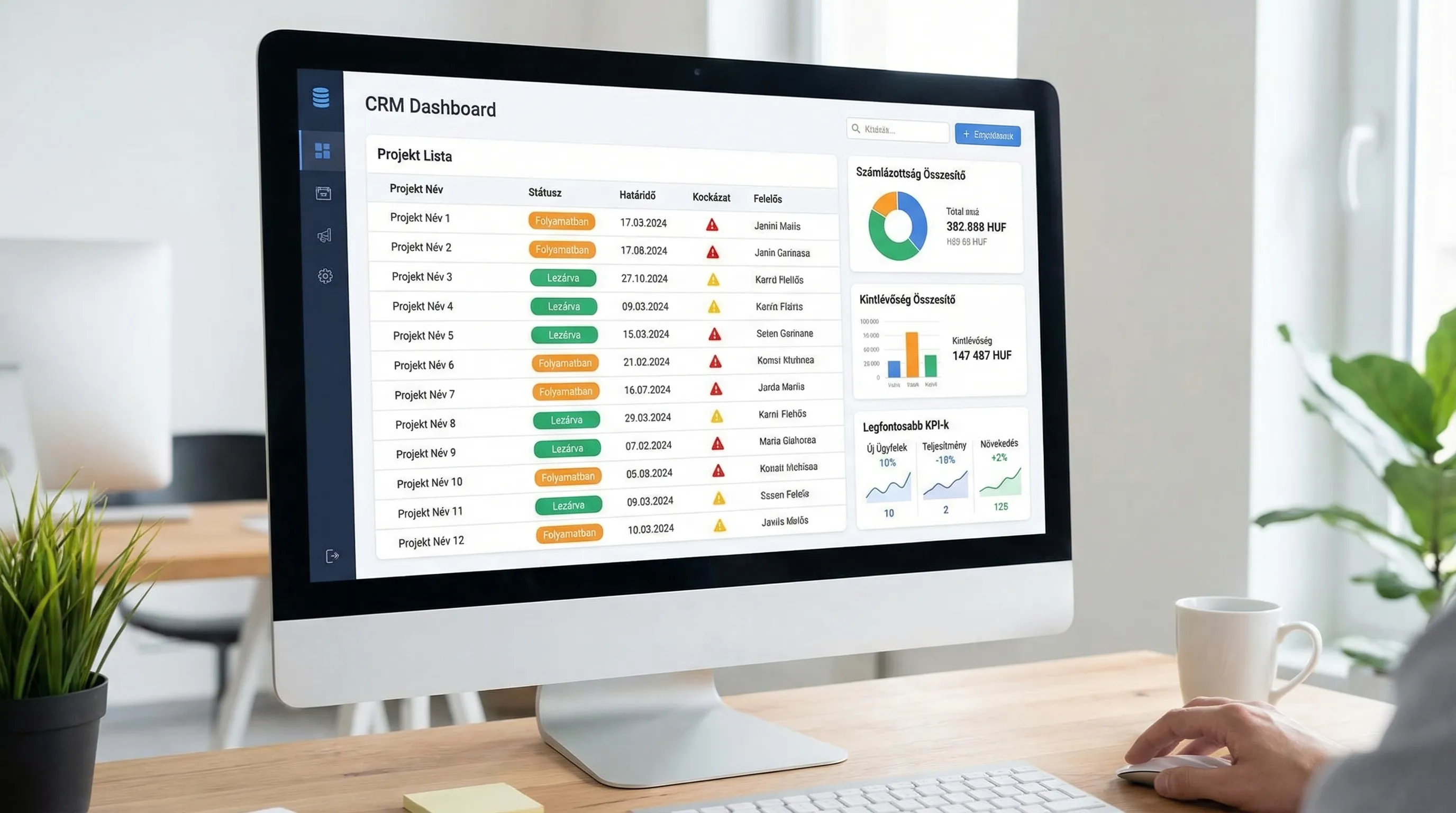

Egy CRM irányítópult koncepciója: projekt lista státusszal, határidő kockázat jelzés, számlázottság és kintlévőség összesítők, valamint a legfontosabb KPI-k egy nézetben.

Gyakorlati példák: hogyan néz ki ez 3 tipikus KKV-nál?

Szolgáltató ügynökség (marketing, kreatív, fejlesztés)

  • Projekt = kampány vagy fejlesztési sprintcsomag

  • Mérföldkövek = brief, első verzió, jóváhagyás, publikálás

  • Profit logika = belső ráfordítás + hirdetési keret vagy alvállalkozói díj

  • Kritikus dashboard = „jóváhagyásra vár” és „számlázható, de nem számlázott”

Kivitelező cég (építőipar, gépészet)

  • Projekt = munkaszám / megbízás

  • Mérföldkövek = helyszíni felmérés, anyagbeszerzés, kivitelezés, átadás

  • Profit logika = külső költségek erősek (anyag, alvállalkozó), ezért költség mezők fegyelme kulcs

  • Kritikus dashboard = csúszás és kintlévőség projektenként

Szerviz és karbantartás

  • Projekt = munkalap / eset

  • Mérföldkövek = hibafeltárás, ajánlat, javítás, zárás

  • Profit logika = gyors számlázás, sok kis tétel

  • Kritikus dashboard = „nyitott ügyek életkora” és „kiszállások tervezhetősége”

A közös pont mindháromnál: az ügyfélkommunikáció, a feladatok és a számlázás együtt mozog. Ha ezek szétesnek, a határidő és a profit is szétesik.

Bevezetés: egy működő projektkövetési rendszer 2 hét alatt (KKV tempóban)

Nem kell hónapokig tervezni. Inkább építs egy minimum rendszert, és finomíts a valós használat alapján.

  1. Válassz 1 projekttípust pilotra (amiből sok van, és fáj, ha csúszik).

  2. Definiálj 4-6 státuszt vagy mérföldkövet, és írjátok le 1 oldalon, mit jelent mindegyik.

  3. Készíts feladatsablont a pilot projekttípushoz (10-25 feladat bőven elég).

  4. Döntsd el a pénzügyi minimumot: milyen mezők kellenek a bevételhez és a külső költségekhez, mi legyen a margin becslés alapja.

  5. Állíts össze egy vezetői dashboardot a fenti 5 jelzésre.

  6. Kapcsold össze a teljesítést a számlázással (legalább annyira, hogy projekt szinten visszakereshető legyen, mi lett számlázva).

  7. Tarts 30 perces heti rutint: áttekintés kivételek alapján, döntések, felelősök, határidők.

Ha a CRM bevezetésének ütemezése is kérdés, jó kiegészítés lehet ez a keret: CRM bevezetés KKV-nál: 30 napos terv.

Tipikus hibák, amik miatt a projektkövetés „nem tapad meg” a CRM-ben

Túl sok mező és túl sok státusz. A csapat nem fog adminisztrálni, ha nem látja az értelmét. Kezdd kevéssel.

Nincs tulajdonos. Minden projektnek legyen felelőse (projektgazda), különben mindenki „részben felelős”, ami a gyakorlatban senkit jelent.

A számlázás külön életet él. Ha a projekt kész, de nincs számla, az nem kész. Ezt státuszlogikával is ki lehet kényszeríteni.

Nincs heti ritmus. A rendszer nem magától tart rendet. Kell a vezetői rutin, ami ránéz a kivételekre.

Későn derül ki a scope változás. Ha az ügyfél „csak még ezt” kér, rögzítsd változásként, és vezesd át a bevételben vagy a határidőben.

Hogyan támogatja a Dr.CRM a projektkövetést (határidők és profit egy helyen)?

A Dr.CRM pozíciója KKV-knál pont az, hogy a cég működésének kulcsterületei ne külön rendszerekben éljenek. Projektkövetésnél ez gyakorlatban azt jelenti, hogy egy felületen tudod összerakni:

  • CRM és ügyfél-előzmények: minden projekt az ügyfélkapcsolat része, nem külön „projektvilág”.

  • Feladat- és workflow menedzsment: határidők, felelősök, státuszok, és az ismétlődő lépések automatizálása.

  • Integrált számlázás: a projekttel összekapcsolható számlák segítenek, hogy a teljesítés és a pénz ne váljon szét.

  • Átlátható dashboardok és riportok: vezetői nézetben is látszik, hol a csúszás, hol ragad a számlázás, hol romlik a fedezet.

  • Testreszabhatóság és többcég-kezelés: akkor is működik, ha több üzletágat vagy több céget viszel, és az adatok elválasztása fontos.

Ha a célod az, hogy a „cégügyek” tényleg átláthatóak legyenek egy rendszerben, akkor ehhez jó kontextus: Cégügyek egy helyen: így lesz átlátható a működés.

A projektkövetés CRM-ben nem attól lesz sikeres, hogy minden tökéletesen ki van találva előre, hanem attól, hogy a határidők, a feladatok és a számlázás összekapcsolódik, és a vezetői döntések nem megérzésre, hanem rendszerben lévő jelzésekre épülnek. Ha ezt a minimumot felépíted, a profit már nem utólagos meglepetés lesz, hanem irányítható eredmény.

Syneo International

Céginformáció

Syneo International Kft.

Cégjegyzékszám:
18 09 115488

Elérhetőségek

9700 Szombathely,
Kürtös utca 5.

+36 20 236 2161

+36 20 323 1838

info@syneo.hu

Teljes Digitalizáció. Ma.

©2025 - Syneo International Kft.

Syneo International

Céginformáció

Syneo International Kft.

Cégjegyzékszám:
18 09 115488

Elérhetőségek

9700 Szombathely,
Kürtös utca 5.

+36 20 236 2161

+36 20 323 1838

info@syneo.hu

Teljes Digitalizáció. Ma.

©2025 - Syneo International Kft.

Regisztráljon Ingyen és Kezdje el még ma!

Tegyük együtt sikeresebbé vállalkozását!
